(Banker.vn) 4 dự án điện khí thuộc chuỗi Lô B – Ô Môn được xác định mốc vận hành cụ thể, bảo đảm đồng bộ khai thác khí và phát điện từ sau năm 2027.
Văn phòng Chính phủ vừa phát đi thông báo kết luận của Phó Thủ tướng Bùi Thanh Sơn sau buổi làm việc và kiểm tra tiến độ các dự án thuộc chuỗi khí – điện Lô B – Ô Môn, một trong những tổ hợp năng lượng có quy mô lớn nhất hiện nay.
margin: 15px auto;" />Theo đó, dự án đường ống dẫn khí Lô B – Ô Môn có tổng mức đầu tư khoảng 1,27 tỷ USD, giữ vai trò trung tâm trong việc vận chuyển khí từ các mỏ Lô B&48/95 và 52/97 về Trung tâm Điện lực Ô Môn, làm cơ sở cho việc phát điện từ khí trong giai đoạn tới. Chuỗi dự án này được Chính phủ xác định là cấu phần quan trọng nhằm bảo đảm an ninh năng lượng quốc gia, đồng thời thực hiện đúng định hướng tại Điều chỉnh Quy hoạch điện VIII.

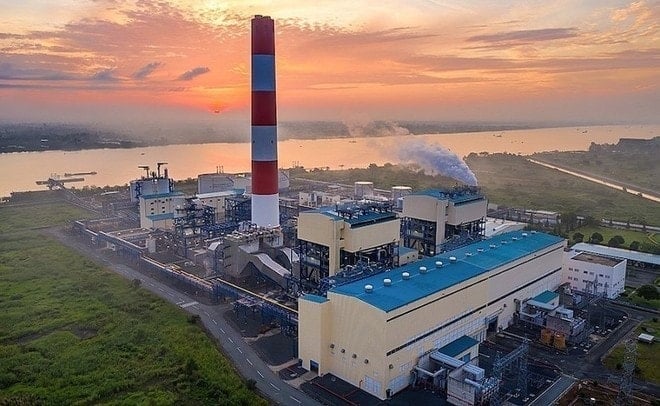

Kết luận của Phó Thủ tướng nêu rõ, bốn nhà máy nhiệt điện sử dụng khí Lô B – Ô Môn, gồm Ô Môn I với công suất 660 MW và các nhà máy Ô Môn II, III, IV (mỗi nhà máy 1.050 MW), đều được xếp vào nhóm công trình quan trọng quốc gia. Quá trình triển khai phải đáp ứng đồng thời ba yêu cầu xuyên suốt: bám sát tiến độ quy hoạch, không để gián đoạn nguồn cung điện và ưu tiên áp dụng công nghệ hiện đại, thân thiện với môi trường.
Ở góc độ tổ chức thực hiện, Phó Thủ tướng ghi nhận và đánh giá cao vai trò phối hợp của Tập đoàn Điện lực Việt Nam và Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam trong công tác chuẩn bị đầu tư, hoàn thiện thủ tục pháp lý và bám sát tiến độ các hạng mục then chốt, đặc biệt là dự án chuyển đổi nhiên liệu cho Nhà máy nhiệt điện Ô Môn I và kế hoạch khởi công Nhà máy Ô Môn IV.
Về lộ trình cụ thể, Chính phủ yêu cầu Nhà máy nhiệt điện Ô Môn I phải chuyển sang vận hành bằng khí Lô B trong năm 2027, với dòng khí đầu tiên dự kiến được đưa vào hệ thống từ quý III/2027. Nhà máy nhiệt điện Ô Môn IV phải hoàn thành và đưa vào khai thác trước năm 2028. Đối với Nhà máy nhiệt điện Ô Môn III – dự án có sử dụng vốn ODA – Bộ Công Thương cùng Petrovietnam được giao làm việc với phía Nhật Bản nhằm tháo gỡ các vướng mắc còn tồn tại, phấn đấu rút ngắn thời gian triển khai.
Riêng với Nhà máy nhiệt điện Ô Môn II, Phó Thủ tướng nhấn mạnh yêu cầu không để xảy ra tình trạng chậm tiến độ. Các cơ chế, chính sách đối với dự án nhiệt điện khí sử dụng nguồn khí trong nước đã tương đối đầy đủ, do đó EVN, Petrovietnam và các chủ đầu tư cần chủ động đàm phán, hoàn thiện các hợp đồng mua bán khí và mua bán điện theo đúng quy định pháp luật, bảo đảm tiến độ tổng thể của toàn chuỗi dự án.
Ở khâu hạ tầng trung nguồn, UBND TP. Cần Thơ và tỉnh An Giang được yêu cầu hoàn tất việc bàn giao mặt bằng tuyến ống dẫn khí trong quý I/2026, nhằm bảo đảm sự đồng bộ giữa hoạt động khai thác khí ở thượng nguồn và tiêu thụ tại các nhà máy điện.
Với chuỗi dự án Lô B – Ô Môn, Chính phủ tiếp tục khẳng định quan điểm ưu tiên tiến độ, siết chặt kỷ luật triển khai và đề cao trách nhiệm của các doanh nghiệp chủ chốt, coi đây là một trong những trụ cột quan trọng bảo đảm an ninh năng lượng quốc gia trong giai đoạn sau năm 2027.
