Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích

(Banker.vn) Ngày 29/8/2024, đã diễn ra Lễ khánh thành toàn bộ dự án đường dây 500kV mạch 3. Vậy toàn tuyến đường dây có những dự án thành phần nào?
Đóng điện đường dây 500kV Quảng Trạch - Quỳnh Lưu: Thông tuyến toàn bộ đường dây 500kV mạch 3 Bộ Công Thương góp sức trong kỳ tích đường dây 500kV mạch 3

Dự án đường dây 500 kV mạch 3 kéo dài gồm 4 dự án thành phần, có chiều dài 519 km nối từ Quảng Trạch (Quảng Bình) tới Phố Nối (Hưng Yên) với tổng vốn đầu tư khoảng 23.000 tỷ đồng (gần 1 tỷ USD). Đường dây này nhằm tăng cung ứng điện cho miền Bắc. Dự án được Tập đoàn Điện lực Việt Nam giao cho Tổng Công ty Truyền tải điện Quốc gia làm chủ đầu tư.

Dự án có ý nghĩa quan trọng nhằm tăng cường năng lực lưới điện truyền tải 500kV Bắc - Trung, góp phần đảm bảo cung cấp điện cho miền Bắc thời điểm hiện tại và trong những năm tới. Đồng thời, nâng cao ổn định vận hành hệ thống điện quốc gia, góp phần tăng cường truyền tải điện từ các nguồn điện khu vực Bắc Trung bộ về trung tâm phụ tải khu vực miền Bắc.

Bên cạnh đó, dự án cũng góp phần giảm bớt nguy cơ đầy và quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp.

Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích
Dự án đường dây 500kV mạch 3 đã hoàn thành sau gần 7 tháng thi công (Ảnh: EVN)

Dưới đây là thông tin tổng quan về các dự án thành phần của Đường dây 500kV mạch 3.

1. Đường dây 500 kV Quảng Trạch – Quỳnh Lưu

- Quy mô: chiều dài 225,8 km, 02 mạch dây dẫn 4 x ACSR 500, tổng mức đầu tư là 9.820,755 tỷ đồng; bao gồm 463 vị trí cột (VT) và 192 khoảng néo; tuyến đi qua địa bàn 3 tỉnh gồm:

Tỉnh Quảng Bình: dài khoảng 2,987km, có 10 vị trí móng giáp ranh tỉnh Hà Tĩnh, trên địa xã Quảng Đông, huyện Quảng Trạch.

Tỉnh Hà Tĩnh: dài khoảng 141,52km, có 285 vị trí (VT), thuộc địa bàn: Thị xã Kỳ Anh (52VT) và các huyện: Kỳ Anh (51VT), Cẩm Xuyên (62VT), Thạch Hà (28VT), Hương Khê (35VT), Can Lộc (5VT), Vũ Quang (8VT), Đức Thọ (33VT) và Hương Sơn (11VT);

Tỉnh Nghệ An: dài khoảng 82,33km, gồm có 168 vị trí móng cột, đi qua địa bàn: huyện Nam Đàn (51VT), Nghi Lộc (29VT), Diễn Châu (47VT), Yên Thành (22VT) và Quỳnh Lưu (19VT).

- Diện tích rừng tự nhiên bị ảnh hưởng: 38,5952 ha.

- Tiến độ: khởi công ngày 18/01/2024; Chủ đầu tư đã tổ chức nghiệm thu vào ngày 24/8/2024 và tổ chức đóng điện vào ngày 27/8/2024.

Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích

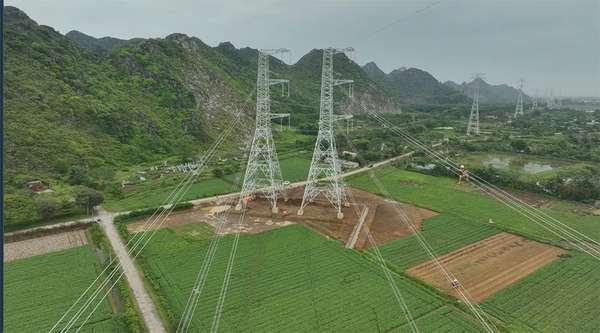

Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu - Thanh Hóa hoàn thành đóng điện ngày 19/8/2024

2. Đường dây 500 kV Quỳnh Lưu – Thanh Hóa

- Quy mô: chiều dài khoảng 92 km, 02 mạch dây dẫn 4 x ACSR 400, tổng mức đầu tư 4.079, 362 tỷ đồng; bao gồm 202 vị trí cột và 93 khoảng néo; tuyến đi qua địa bàn 2 tỉnh:

Tuyến đường dây qua tỉnh Nghệ An dài khoảng 17,5km, gồm có 34 vị trí móng, đi qua địa bàn huyện Quỳnh Lưu (19VT), thị xã Hoàng Mai (15VT).

Tuyến đường dây qua tỉnh Thanh Hóa dài khoảng 74,6 km, gồm có 168 vị trí móng, trong đó: Thị xã Nghi Sơn (44VT); Huyện Như Thanh (12VT); Huyện Nông Cống (66VT); Huyện Triệu Sơn (16VT); Huyện Đông Sơn (12VT); Huyện Thiệu Hóa (18VT).

- Diện tích rừng tự nhiên bị ảnh hưởng: 2,1731 ha

- Tiến độ: khởi công ngày 18/01/2024; Ngày 19/8/2024, hoàn thành, đóng điện.

Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích

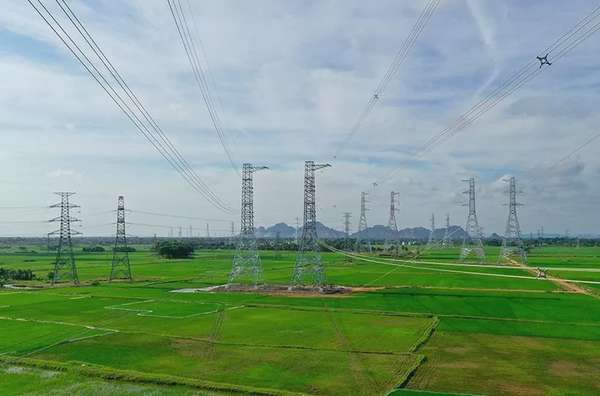

Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

3. Đường dây 500kV NMNĐ Nam Định I - Thanh Hóa

- Quy mô: chiều dài 74,44km, 02 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 2.916,644 tỷ đồng; bao gồm: 180 vị trí và 75 khoảng néo; tuyến đi qua địa bàn 3 tỉnh:

Tỉnh Nam Định có đường dây đi qua dài khoảng 9,68km, có 26 vị trí móng, thuộc địa bàn: huyện Hải Hậu (5VT); huyện Nghĩa Hưng (21VT);

Tỉnh Ninh Bình có đường dây đi qua dài khoảng 6,58km, có 21 vị trí móng cột (VT), thuộc địa bàn Kim Sơn;

Tỉnh Thanh Hoá có đường dây đi qua dài khoảng 58,18km, gồm có 133 vị trí móng cột, đi qua địa bàn: huyện Nga Sơn (55VT), huyện Hà Trung (12VT), huyện Hậu Lộc (30VT), huyện Hoằng Hoá (4VT), huyện Yên Định (4VT), huyện Thiệu Hoá (28VT).

- Tiến độ: khởi công ngày 25/10/2023; Ngày 30/6/2024 hoàn thành đóng điện dự án.

Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích

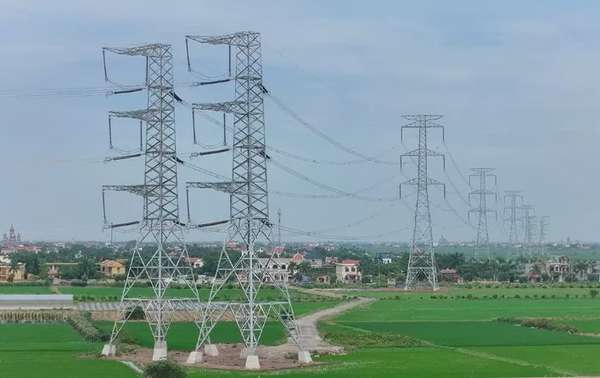

Đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định I – Phố Nối đã hoàn thành đóng điện vào chiều ngày 19/8/2024

4. Đường dây 500 kV NMNĐ Nam Định I – Phố Nối

- Quy mô: chiều dài 126,7 km, 02 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 5.539,288 tỷ đồng; bao gồm: 334 vị trí và 136 khoảng néo; tuyến đi qua địa bàn 4 tỉnh:

Tỉnh Nam Định: dài khoảng 45,97km, có 119 vị trí móng, thuộc địa bàn: huyện Hải Hậu (20VT); huyện Trực Ninh (14VT); huyện Nghĩa Hưng (34VT); huyện Nam Trực (51VT);

Tỉnh Thái Bình: dài khoảng 39,88km, có 107 vị trí (VT), thuộc địa bàn: huyện Vũ Thư (34VT); huyện Đông Hưng (21VT); huyện Hưng Hà (28VT); huyện Quỳnh Phụ (24VT);

Tỉnh Hải Dương: dài khoảng 31,3km, gồm có 74 vị trí móng cột, đi qua địa bàn: huyện Ninh Giang (16VT), Gia Lộc (9VT), Thanh Miện (22VT), Bình Giang (27VT) .

Tỉnh Hưng Yên: Dài khoảng 11,5km, gồm có 34 vị trí móng cột, đi qua địa bàn: Thị xã Mỹ Hào (21VT), huyện Văn Lâm (13 VT)

- Tiến độ: khởi công ngày 18/01/2024; Ngày 19/8/2024, hoàn thành, đóng điện.

Thông tin chi tiết về các dự án đường dây 500kV mạch 3 ngày về đích

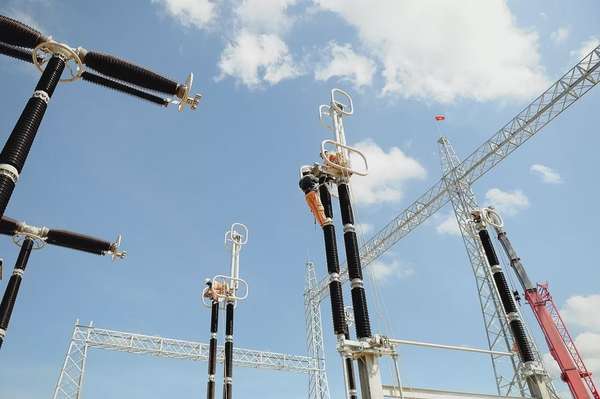

Thi công Trạm biến áp 500kV Thanh Hoá (Ảnh: Đình Dũng)

5. Trạm biến áp 500kV Thanh Hoá

Trạm biến áp (TBA) 500 kV Thanh Hóa (Dự án) đặt tại xã Thiệu Tiến và xã Thiệu Phúc, huyện Thiệu Hóa, tỉnh Thanh Hóa. Dự án có tổng mức đầu tư dự án khoảng 1.444 tỷ đồng do EVNNPT làm chủ đầu tư, Ban quản lý dự án điện miền Trung (CPMB) được giao quản lý, điều hành dự án, Công ty CP Tư vấn xây dựng điện 3 thiết kế xây dựng, Công ty Truyền tải điện 1 tiếp nhận vận hành.

Đây là trạm biến áp, xây dựng mới TBA 500/220kV với quy mô gồm 3 máy biến áp 500/220/35kV công suất mỗi máy biến áp là 600MVA, giai đoạn hiện tại lắp đặt 02 máy biến áp 600MVA.

Phía 500kV lắp đặt thiết kế 10 ngăn lộ bao gồm 7 ngăn lộ đường dây, 3 ngăn lộ máy biến áp và dự phòng vị trí cho ngăn phân đoạn thanh cái. Phía 220kV thiết kế theo sơ đồ hai thanh cái có thanh cái đường vòng, quy mô đầy đủ gồm 21 ngăn.

Phần đường dây đấu nối 220kV, xây dựng mới 01 tuyến đường dây 04 mạch từ TBA 500kV Thanh Hóa đến điểm đấu nối trên các đường dây 220kV Nông Cống – Thanh Hóa (dài khoảng 7,5 km).

Thi công ngày 18/1/2024, Hoàn thành đóng điện ngày 28/6/2024.

Đình Dũng

Theo: Báo Công Thương
